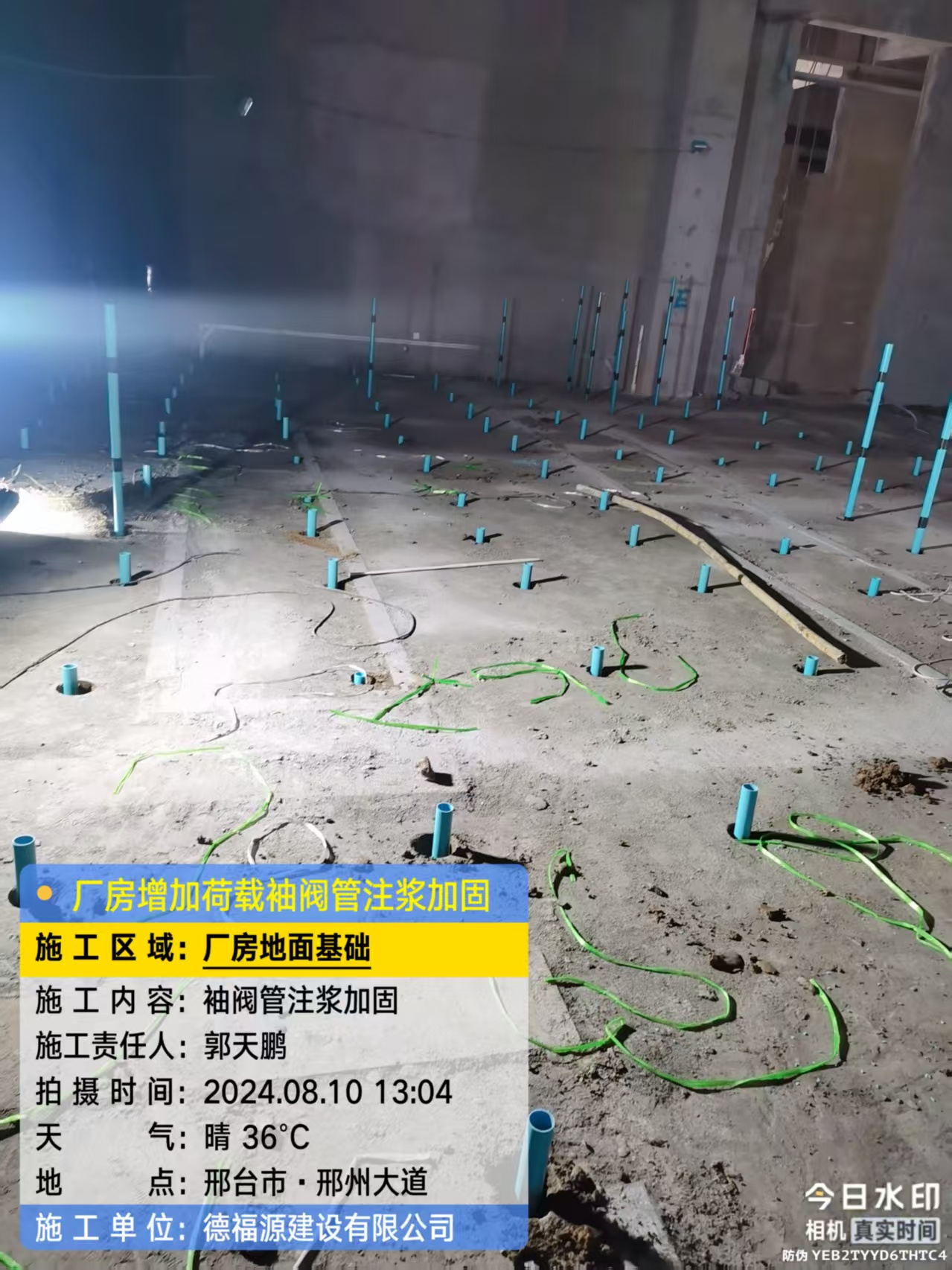

袖阀管注浆施工中常见的问题主要集中在材料验收、现场保护、钻孔施工和注浆过程控制这几个方面,我来帮你梳理一下关键点:

一、材料验收问题

  • 袖阀管‌:部分项目仅抽样检测1-2根,未逐批检查外观(如裂纹、壁厚)。建议每批随机抽取5根,检查壁厚(游标卡尺测量)和外观(无裂纹),抽取2根做压力试验(0.6mpa压力下保压30min无渗漏)。

  • 橡胶套‌:未检测弹性(未做拉伸回弹试验)。建议每批抽样10个做拉伸回弹试验,不合格批次整批清退。

  • 套壳料‌:未检测颗粒级配与强度,直接用于施工。建议每50m³抽样1组,检测颗粒级配、稠度及抗压强度。

二、现场保护问题

  • 袖阀管‌:运输时野蛮装卸导致管壁破损、孔眼变形。建议采用专用支架运输,避免碰撞。

  • 橡胶套‌:暴露在空气中时间过长(超过7d),受紫外线照射老化。建议密封存储于阴凉干燥处,开封后24h内使用。

  • 套壳料‌:堆放时混入杂质(如碎石、垃圾),影响性能。建议堆放于防雨棚内,使用前过筛(孔径5mm),去除杂质。

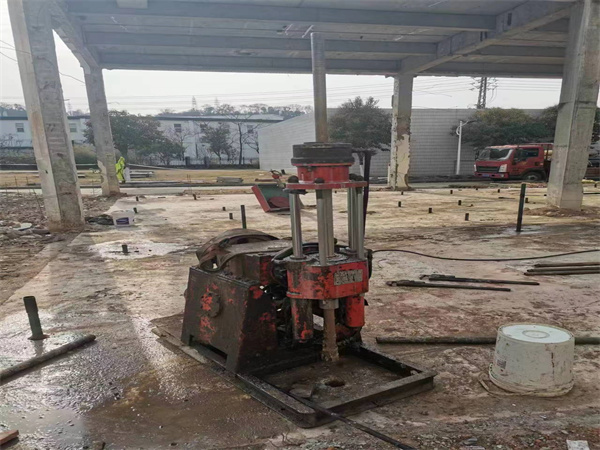

三、钻孔施工缺陷

  • 孔位偏差‌:测量放线未使用全站仪定位,仅用钢尺大致丈量,导致孔位平面偏差超过±20mm。建议使用全站仪定位,定期复核测量控制点。

  • 孔深不足或超深‌:设计深度10m,实际仅9.5m或达11m。建议严格控制钻孔深度,确保符合设计要求。

  • 垂直度偏差‌:钻孔垂直度偏差超过1%(10m深度偏差120mm),导致袖阀管安装倾斜,浆液扩散不均。建议控制钻孔垂直度,偏差控制在1%以内。

  • 泥浆护壁问题‌:泥浆比重超标(>1.3),含砂量>4%,导致孔壁坍塌或缩径。建议调整泥浆配比,确保比重和含砂量符合要求。

四、注浆过程问题

  • 卡管或止浆塞卡管‌:注浆内管采用丝扣连接,一旦发生卡管或止浆塞较紧时,因提升力大容易将丝扣提断,导致整个袖阀管报废。建议将原来皮碗式止浆塞改良为台阶式止浆塞,有效防治卡管及降低提升内管的提升力。

  • 注浆管报废‌:施工中一旦有袖阀管出现卡管或注浆管报废情况,需及时在注浆管旁边20cm左右处补设一根。

五、应对措施

  • 选型优化‌:根据注浆压力选用对应等级袖阀管(0.6mpa压力选用壁厚≥3mm的增强pvc管)。橡胶套选用天然橡胶材质,要求拉伸强度≥15mpa,回弹率≥80%。套壳料通过室内试验确定配比(粘土:水泥:水=6:1:2.5,含砂量≤10%),确保2-5d抗压强度0.3-0.5mpa。

  • 验收强化‌:袖阀管每批随机抽取5根,检查壁厚(游标卡尺测量),外观(无裂纹),抽取2根做压力试验(0.6mpa压力下保压30min无渗漏)。橡胶套每批抽样10个,做拉伸回弹试验,不合格批次整批清退。套壳料每50m³抽样1组,检测颗粒级配,稠度及抗压强度。

  • 现场保护‌:袖阀管运输采用专用支架,避免碰撞;橡胶套密封存储于阴凉干燥处,开封后24h内使用;套壳料堆放于防雨棚内,使用前过筛(孔径5mm),去除杂质。

  • 钻孔施工优化‌:使用全站仪定位,定期复核测量控制点;严格控制钻孔深度和垂直度;调整泥浆配比,确保比重和含砂量符合要求。

  • 注浆过程改进‌:改良止浆塞类型,降低提升内管的提升力;施工中一旦有袖阀管出现卡管或注浆管报废情况,及时在注浆管旁边20cm左右处补设一根。
